(三)“一帶一路”中國-中亞-西亞經濟走廊建設進展
2017-02-06 17:38:38
Landbridge平臺
導讀
“一帶一路”六大經濟走廊分別是:
中蒙俄、新亞歐大陸橋、中國-中亞-西亞、中國-中南半島、中巴、孟中印緬。
今天推送的6篇文章將主要分別講述,“一帶一路”六大經濟走廊目前的建設進展(包括已進行的項目、簽訂的協定、投資額及已取得成就等)。
三、中國-中亞-西亞經濟走廊
中國-中亞-西亞經濟走廊東起中國,向西經中亞至阿拉伯半島,是絲綢之路經濟帶的重要組成部分。該條經濟走廊由新疆出發,抵達波斯灣、地中海沿岸和阿拉伯半島,主要涉及中亞五國(哈薩克斯坦、吉爾吉斯斯坦、塔吉克斯坦、烏茲別克斯坦、土庫曼斯坦)、伊朗、土耳其等國。
A. 項目進展
從中國與中亞國家的政策溝通來看,依托常態化的高層互訪和政府間合作機制,中國積極推進絲綢之路經濟帶戰略同哈薩克斯坦“光明之路”等發展戰略之間的全面對接,同哈薩克斯坦、塔吉克斯坦、吉爾吉斯斯坦、烏茲別克斯坦等國家簽署了與共建絲綢之路經濟帶相關的雙邊合作協議,這為中國同中亞國家加強務實合作創造了良好的政策條件。
從中國與西亞國家的政策溝通來看,2014年6月5日,中國-阿拉伯國家合作論壇第六屆部長級會議在北京召開。習近平在會議開幕式上發表重要講話,倡導構建中阿“1+2+3”合作格局,即以能源合作為主軸,以基礎設施建設、貿易和投資便利化為兩翼,以核能、航天衛星、新能源三大高新領域為新的突破口,全面加強中國同阿拉伯國家之間的合作,這為中阿關系發展和絲綢之路經濟帶建設創造了良好條件。此外,2013年以來中國同西亞國家高層互訪頻繁,加強了中國同西亞國家之間的政策協調。
B. 項目建設情況
(1)中國-中亞天然氣D線管道
中國-中亞天然氣管道起于阿姆河右岸的土庫曼斯坦和烏茲別克斯坦邊境,經烏茲別克斯坦中部和哈薩克斯坦南部,從霍爾果斯進入中國,成為“西氣東輸二線”。管道全長約一萬公里,其中土庫曼斯坦境內長188公里,烏茲別克斯坦境內長530公里,哈薩克斯坦境內長1300公里,其余約8000公里位于中國境內。截止2016年12月,A/B/C三線已經通氣投產,D線正在鋪設中。

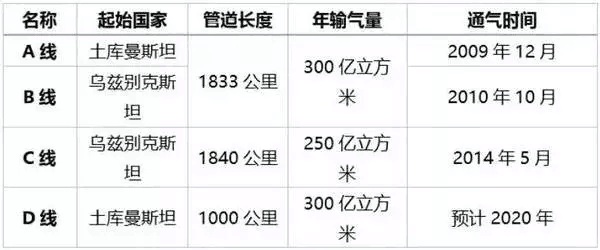

中國-中亞天然氣管道建設情況表:
中國-中亞天然氣D線管道以土庫曼斯坦復興氣田為氣源,途經烏茲別克斯坦、塔吉克斯坦、吉爾吉斯斯坦進入中國,止于新疆烏恰的末站。全長1000公里,其中境外段840公里,設計年輸氣量300億立方米,投資總額約67億美元。預計中亞天然氣管道D線將于2020年底全線完工,從而使中國-中亞天然氣管道的整體輸氣能力達到850億立方米。按照2020年中國天然氣消費將達到4000-4200億方來計算,可滿足國內超過20%的天然氣需求。
(2)卡姆奇克隧道項目
卡姆奇克隧道是烏茲別克斯坦“安格連-帕普”鐵路建設的重點和難點工程。隧道全長19.2公里,位于烏茲別克斯坦納曼干州巴比斯科地區,穿越庫拉米山、庫伊尼德及薩尼薩拉克薩伊河等復雜地質環境,是全長169公里的“安格連-帕普”電氣化鐵路的“咽喉”。該項目金額14.6億美元,由中鐵隧道集團有限公司承建。
卡姆奇克隧道出口拍攝
“安格連-帕普”鐵路隧道是目前中國企業在烏茲別克斯坦承建的最大工程,是共建“一帶一路”互聯互通合作的示范性項目。2013年9月5日正式開工,2016年2月25日實現全隧貫通,比原計劃提前了近100天。2016年6月22日,“安格連-帕普”鐵路隧道正式通車。
(3)安格連火電廠項目
烏茲別克斯坦安格連電廠工程位于塔什干市東偏南130公里,建設一臺150兆瓦燃煤火力發電機組。該工程是中國在烏茲別克斯坦的第一個火電廠施工項目,哈電國際與烏茲別克斯坦國家能源股份有限公司(UZBEKENERGO)于2012年9月26日簽訂的火力發電總承包項目。安格連項目合同于2013年12月31日正式生效計時,廠址位于烏茲別克的安格連市南郊老安格連市火力發電廠內,合同工期36個月,質保期2年。
2016年8月21日,哈電國際承建的中烏“一帶一路”標志性工程——安格連1×150MW燃煤火電廠總承包項目成功并網發電。
(4)安伊高鐵二期項目
安卡拉-伊斯坦布爾高鐵全長533公里。2006年,由中國鐵道建筑總公司和中國機械進出口總公司組成的聯合體擊敗歐美多家公司,成功中標安伊高鐵二期項目。項目覆蓋路段全長158公里,設計時速250公里,合同金額12.7億美元。2014年7月25日正式舉行開通儀式。
安伊高鐵是中國與土耳其建交40年來最大的工程合作項目,也是中國企業在北約國家拿下的第一單高鐵項目。截止2016年,安伊高鐵項目已安全商業運營兩年,并于8月10日完全移交給土耳其鐵路總局。
(5)“瓦赫達特—亞灣”鐵路項目
瓦亞鐵路是中國鐵建首次在塔吉克斯坦承攬的工程項目,也是中國鐵路施工企業首次進入中亞鐵路市場。瓦亞鐵路全長48.65公里,總投資7200萬美元。2015年5月15日開工建設,主要工程量包括隧道3座,橋梁5座。2016年3月7日,“瓦赫達特-亞灣”鐵路項目一號隧道順利貫通。1號隧道全長2公里,是該項目三條隧道任務中最長的一條,也是最后貫通的一條。2016年8月24日,塔吉克斯坦瓦赫達特-亞灣鐵路(簡稱瓦亞鐵路)正式建成通車。
(6)杜尚別2號熱電廠
塔吉克斯坦能源部與中國新疆特變電工股份有限公司(以下簡稱特變電工)簽訂了建設杜尚別2號熱電廠的合同,并于2012年10月正式動工。2014年9月13日杜尚別2號熱電廠一期工程竣工并網發電供熱。隨后,杜尚別2號熱電廠2期開工。

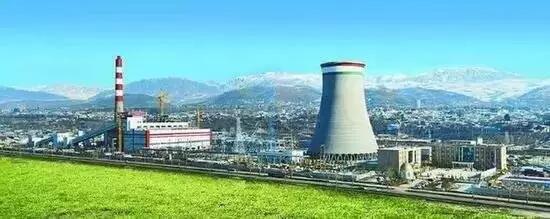

特變電工承建的杜尚別2號熱電廠一期全景
塔吉克斯坦杜尚別二期2×150MW電廠是塔吉克斯坦重點建設項目,也是“一帶一路”重點建設項目之一。電廠主體工程建設始于2015年6月10日吊裝第一根鍋爐鋼架,至2016年11月13日順利完成兩臺機組72小時滿負荷試運行,標志著由中國電建集團所屬湖北工程公司承建的塔吉克斯坦杜尚別二期項目2號熱電廠竣工,比主合同工期提前6個月完成,創造了海外火力發電廠項目建設新速度。
二期工程完成后,全年總發電量將達22億度,可解決整個塔吉克斯坦電力缺口的60%,同時提供430萬平方米采暖面積,覆蓋杜尚別70%的供熱面積。該工程將為杜尚別地區四季供電和冬季供暖提供可靠保障,是塔國發展經濟、改善民生的重要工程。
版權與免責聲明:此稿件為引述消息報道,稿件版權歸原作者所有,Landbridge平臺不對本稿件內容真實性負責。如發現政治性、事實性、技術性差錯和版權方面的問題及不良信息,請及時與我們聯系,并提供稿件的【糾錯信息】。糾錯熱線:0518-85806682

Landbridge平臺常務理事單位
- [常務理事單位] 沈陽陸橋國際貨運代理有限公司
- [常務理事單位] 湖南中南國際陸港有限公司
- [常務理事單位] 成都厚鯨集裝箱租賃有限公司
- [常務理事單位] 湖南德裕物流有限公司
- [常務理事單位] 安德龍國際物流集團
- [常務理事單位] 重慶逆鋒國際貨運代理有限公司
- [常務理事單位] 陜西遠韜供應鏈管理有限公司
- [常務理事單位] 天津海鐵聯捷集團有限公司
- [常務理事單位] LLC ST GROUP
- [常務理事單位] 宏圖集裝箱服務有限公司
- [常務理事單位] 哈薩克斯坦Falcon
- [常務理事單位] 青島和泰源集裝箱堆場
- [常務理事單位] 俄羅斯戰艦國際貨運代理有限公司
- [常務理事單位] 青島亞華集裝箱堆場
- [常務理事單位] 海晟(上海)供應鏈管理有限公司
- [常務理事單位] 俄羅斯西格瑪有限責任公司
